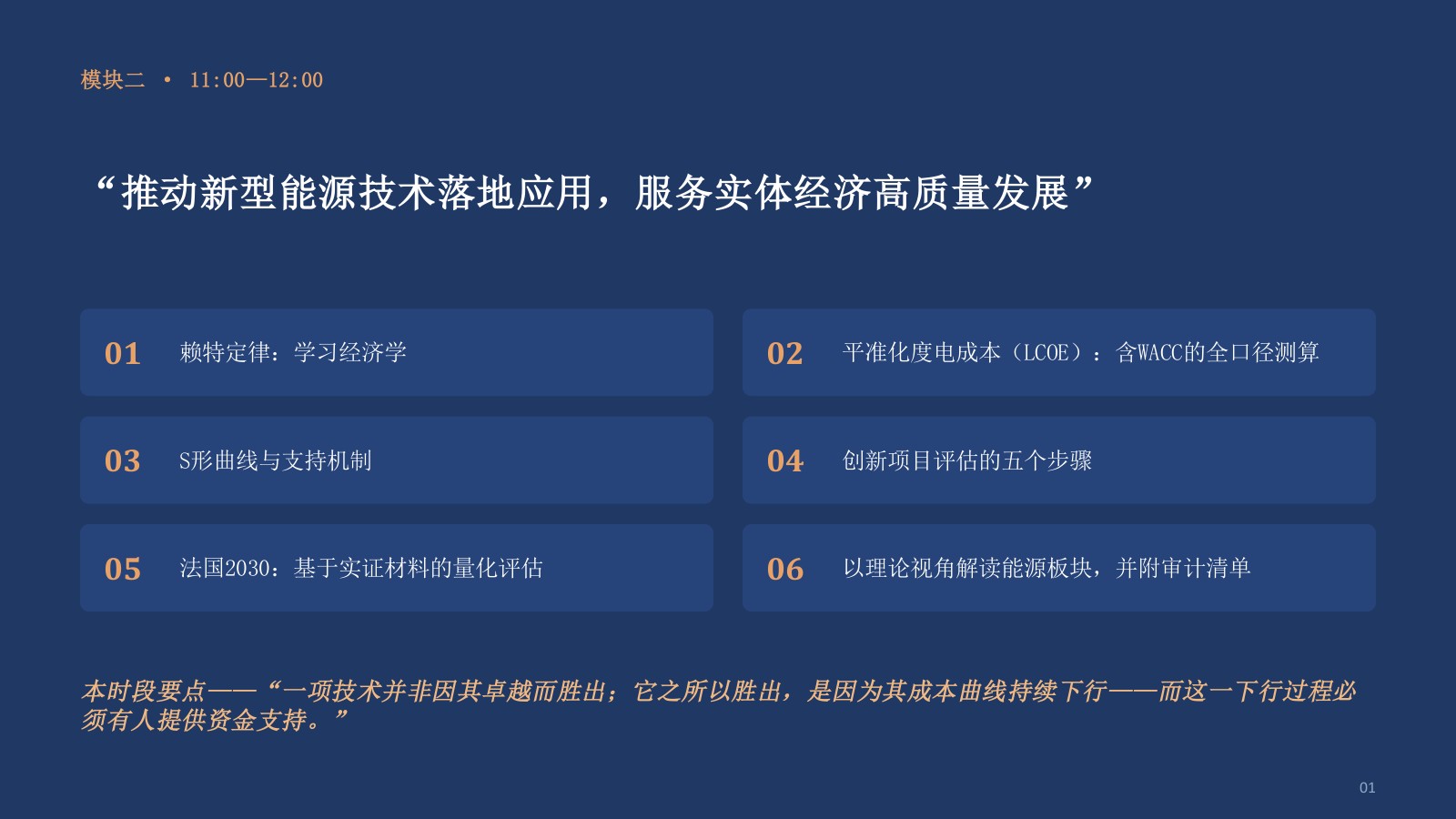

CIECC 培训 · 技术经济学
能源技术的规模化部署:赖特定律、LCOE 与资本成本
一项技术胜出并非因为它更好,而是因为它的成本曲线在下降,并且有人为这一下降过程提供资金。

昂贵的技术如何变得有竞争力
本单元是 2026 年 7 月 17 日 CIECC 在 IEAM Paris 培训中的第二个模块,重点在于拆开引擎。上一模块搭建了制度背景:工具、使命、轨迹。本模块处理成本下降的经济机制,尤其是如何在真实项目上加以验证。
论证由两条规律构成。赖特 Wright 认为成本随累计产量下降。罗杰斯 Rogers 认为技术采纳遵循 S 形曲线。
赖特定律:在生产中学习
累计产量每翻一番,单位成本下降一个固定百分比,该比例称为学习率。国际可再生能源机构发布的时间序列记录了光伏成本在二十年间的大幅下滑,是这一机制的经典案例。
由此产生三点战略含义。首先是大规模先行部署者的优势,率先沿曲线下行,随后以他人无法企及的成本向全球销售。其次是阶段性补贴的经济合理性,因为部署本身产生学习效应。最后是由此形成的国家间长期不对称。
其适用边界也被如实说明:赖特定律适用于长批量制造的产品,如光伏、电池、电解槽;对标准化程度低、学习效应更慢的大型单件工程适用性较差。
LCOE 与真正起决定作用的变量
平准化度电成本提供了一套共同语言:全生命周期折现成本除以折现发电量,得出一个以欧元每兆瓦时表示的数字。
课堂演算针对 1 兆瓦峰值光伏项目完整展开,包括二十五年期的年金系数。最重要的结果不是最终数值,而是其敏感性:在技术条件完全相同的情况下,加权平均资本成本(WACC)从 3% 提高到 8%,每兆瓦时成本上升约 47%。资本成本是主导变量,这与上一模块讨论的监管可见性形成闭环。
LCOE 的局限也被明确指出。六月十三时发出的一兆瓦时,与一月十九时发出的一兆瓦时价值并不相同。此外,电网、灵活性、储能与备用容量成本由系统承担,并不体现在单个电站的 LCOE 中。
S 形曲线与市场拉动工具
技术扩散遵循 S 形曲线,从创新者到落后者。关键时刻是进入早期大众阶段:公共支持应在此处把接力棒交给市场。
会上比较了五种拉动机制,从固定上网电价到招标拍卖。由此得出的黄金准则有两条:好的补贴是递减的,与赖特曲线对齐,因为在下降的曲线上维持固定补贴只会制造租金;好的补贴具有信息揭示功能,招标拍卖促使企业说出真实成本,使政府无需去猜测。
五步评估一个创新项目
所提出的方法论要求先由第三方证实每个关键模块的真实成熟度,再构建多维度商业论证,然后才作出任何投入承诺。
分享的一线经验很直接:从海底工程、海上工程与氢能等重大转型项目的角度看,高质量的开发始于一份签署的成本、进度与范围基准,随后在整个周期内持续捍卫这一基准。
用证据检验 France 2030
主线案例采用 2025 年 4 月官方评估数据,并辅以 2025 年 10 月的一项独立研究。在公布的 540 亿欧元总盘子中已承诺约 390 亿欧元,2025 年 10 月的节点约为 400 亿欧元;支持项目约 7 500 个,独立受益主体超过 7 000 家;创造或带动就业 15 万个,2025 年 10 月提高到约 15.6 万个;产生专利约 6 000 项;16 项指标中有 14 项达标或超前;100 亿欧元投向颠覆性技术。
政策原则通过获资助方的真实结构接受检验。第一项检验是新兴主体:55% 的受益方为中小企业、中型企业与微型企业,28% 为公共研究与培训机构,17% 为大型企业。第二项检验是区域分布:48% 的资金流向法兰西岛以外大区的项目主体。
会上强制统一了一组用语,因为它直接关系到评估的诚实性。宣布额、承诺额与拨付额指的是三种不同现实:一笔政治意义上的资金盘子、与获资助方签约锁定的金额,以及按里程碑实际支付的资金。
把每个数字放回曲线上
本模块可迁移的练习,是取一份计划评估报告,把每一行数据放到相应曲线上。电解制氢已建成 0.4 GW、在建 0.8 GW,正在穿越产业化的死亡之谷,仍是争议最大的赌注。2024 年底生产电动汽车 64 万辆、投入约 37 亿欧元,对照约 200 万辆的目标,正在走出 S 形曲线的早期阶段,其拐点尚待确认,拉动力来自有明确时限的欧洲标准。工业脱碳方面,368 个项目、15 亿欧元实现减排 720 万吨二氧化碳,目标为 1 100 万吨,体现的是政府直接购买减排量的拉动模式。
本模块的最终交付成果是一份十道问题的审计清单,在投入第一欧元之前完成,其中第一问是:问题是否先于技术被提出,包括是否评估过替代方案。
